手稲区の前田AP新築工事(基礎の排水設備など完了)
手稲区の前田AP新築工事

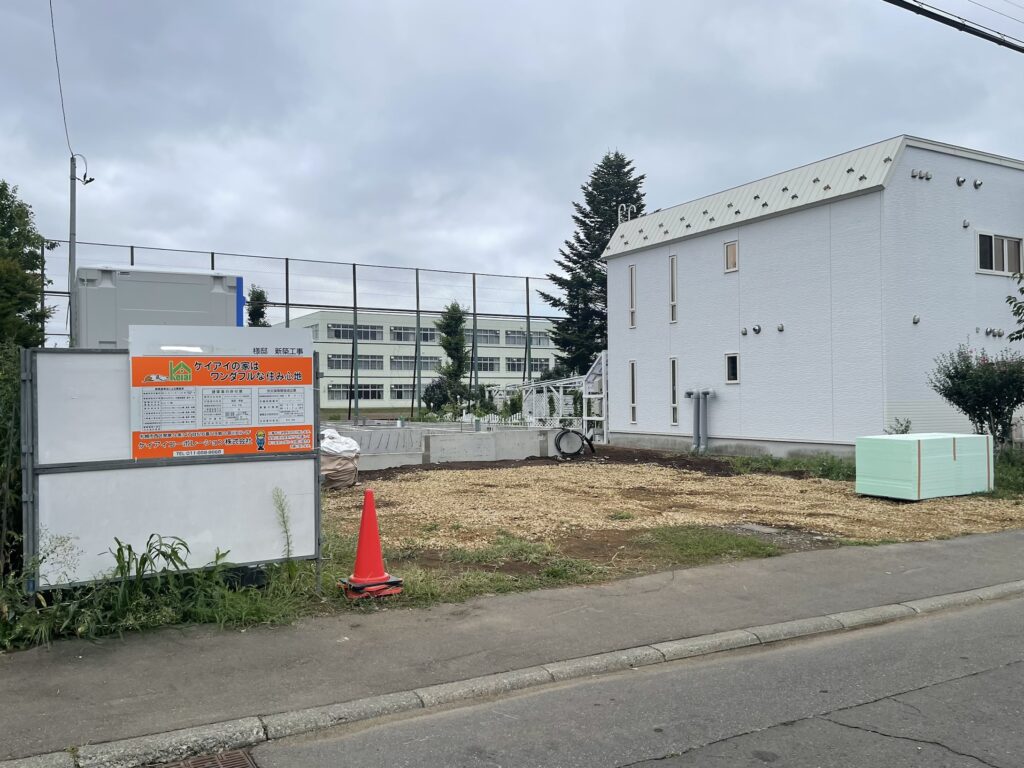

現在は基礎の排水設備などを完了しております。
来週からは基礎土間配筋と土間コンクリート打設に入ります。


そして、基礎まわりの埋め戻しを行い、お盆明けからは大工さんの土台敷きが開始します。
協力業者さまのご対応ご協力を頂き順調に進んでおります。
